Строительство автостоянки, навеса.

Заказ №177
Заказчик: Соколов Антон Николаевич
Добавлен 06 апреля 2019 (5 лет назад)
Свердловская область, Верхний Тагил, Территория “КСКиД”.
Начать работы не позднее 01 июня 2019
Бюджет: 10 251 300 рублей с НДС

Структура ОАО "РЖД" Проводит отбор Ген.подрядной организации.
Наименование, вид работ: строительство навеса.
Авансирование в размере 50%, закрытие по КС ежемесячно.
Срок выполнения работ: с 01.06.2019 (не более 200 дней с момента подписания контракта)
В случае заинтересованности направляйте информацию по юр. лицу (карточку организации (формат doc), заполненную заявку (во вложении)).
Техническую документацию отправляем по запосу.

Приложение №2
к Договору №
Техническое задание
на работы по «Строительству навеса для автостоянки

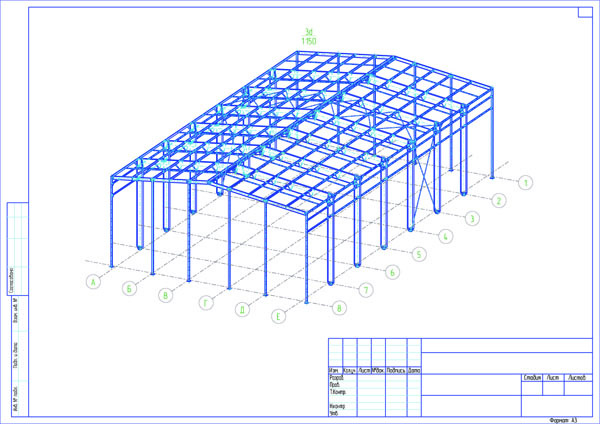

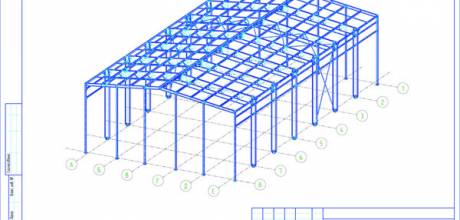

1. Конструктивные решения
Конструкции каркасно-металлические.
Колонны-металлические.
Фундамент-монолитный ж/б.
Фермы покрытия-металлические.
Крыша-двускатная.
Площадь навеса ориентировочно 930м2, h=10м. 7 осей, 1 пролёт (22п.м.)
2.Содержание и условия производства работ
2.1. Работы выполнить в объемах согласно откорректированной ведомости по объекту «Навес
для стоянки автомобилей.
2.2 Условия производства работ
- работы организовать без ограничения прохода работников на предприятие;
- строительные работы производятся материалами, механизмами, оборудованием и средствами
Подрядчика
- работы выполняются в дневное рабочее время.
- ежедневно при производстве земляных работ очищать колёса техники от грязи. Подметать асфальт.
ВЕДОМОСТЬ ОБЪЕМА РАБОТ

пп
Обоснование
цен
Наименование работ и затрат
Единица
измерени
я
Объем
1 2 3 4 5
Раздел №1 Земляные работы, фундаменты
1 ФЕР01-01-
022-14
Разработка грунта с погрузкой на автомобили-самосвалы в траншеях
экскаватором «обратная лопата» с ковшом вместимостью 0,5 (0,5-
0,63) м3, группа грунтов 2
1 м3 294
2 ФЕР01-02-
057-02
Разработка грунта вручную в траншеях глубиной до 2 м без
креплений с откосами, группа грунтов: 2
1 м3 21
3 01-01-01-039 Погрузка при автомобильных перевозках грунта растительного слоя
(земля, перегной)
1 т груза 35,7
4 03-21-01-010 Перевозка грузов I класса автомобилями-самосвалами
грузоподъемностью 10 т работающих вне карьера на расстояние до
10 км
1 т груза 535,5
5 01-01-01-039 Погрузка при автомобильных перевозках грунта растительного слоя
(земля, перегной) для обратной засыпки
1 т груза 428,4
6 03-21-01-010 Перевозка грузов I класса автомобилями-самосвалами
грузоподъемностью 10 т работающих вне карьера на расстояние до
10 км
1 т груза 428,4
7 ФЕР01-01-
033-02
Засыпка траншей и котлованов с перемещением грунта до 5 м
бульдозерами мощностью: 59 кВт (80 л.с.), группа грунтов 2
1 м3 252
8 ФЕР01-01-
033-08
При перемещении грунта на каждые последующие 5 м добавлять: к
норме 01-01-033-02
1 м3 252
9 ФЕР01-01-
033-01
Засыпка траншей и котлованов с перемещением грунта до 5 м
бульдозерами мощностью: 59 кВт (80 л.с.), группа грунтов 1
1 м3 21
10 02.3.01.02-
0015
Песок природный для строительных работ средний 1 м3 23,1
11 ФЕР01-02-
005-01
Уплотнение грунта пневматическими трамбовками, группа грунтов:
1-2
1 м3 273
12 ФЕР11-01-
001-02
Уплотнение грунта: щебнем 1 м2 67,76
13 ФЕР06-01-
001-01
Устройство бетонной подготовки 1 м3 7
14 ФЕР06-01-
001-05
Устройство железобетонных фундаментов общего назначения под
колонны объемом: до 3 м3
1 м3 37,8
15 ФЕР46-01-
008-01
Обетонирование: колонн 1 м3 1,4
16 ФЕР06-01-
015-01
Установка анкерных болтов: в готовые гнезда с заделкой длиной до
1 м
1 т 0,084
17 ФЕР11-01-
004-09
Устройство гидроизоляции обмазочной в один слой праймером 1 м2
изолируе
мой
поверхно
сти
154
18 ФЕР09-03-
002-01
Монтаж колонн одноэтажных и многоэтажных зданий и крановых
эстакад высотой: до 25 м цельного сечения массой до 1,0 т
1 т 7,86
19 ФЕР09-05-
002-02
Электродуговая сварка при монтаже одноэтажных
производственных зданий: опорных частей каркасов (колонны,
подкрановые балки)
1 т 7,86
20 ФЕР09-03-
012-02
Монтаж стропильных и подстропильных ферм на высоте до 25 м
пролетом: до 24 м массой до 5,0 т
1 т 24,27
21 ФЕР09-05-
002-04
Электродуговая сварка при монтаже одноэтажных
производственных зданий: покрытий (фермы, балки)
1 т 24,27
22 ФЕР09-03-
014-01
Монтаж связей и распорок из одиночных и парных уголков,
гнутосварных профилей для пролетов: до 24 м при высоте здания до
25 м
1 т 4,29
23 ФЕР09-05-
002-04
Электродуговая сварка при монтаже одноэтажных
производственных зданий: покрытий (фермы, балки)
1 т 4,29
24 ФЕР09-03-
015-01
Монтаж прогонов при шаге ферм до 12 м при высоте здания: до 25 м 1 т 16,02
25 ФЕР09-05-
002-04
Электродуговая сварка при монтаже одноэтажных
производственных зданий: покрытий (фермы, балки)
1 т 16,02
26 ФЕР09-03-
021-01
Монтаж каркасов фонарей аэрационных и светоаэрационных для
зданий высотой до 25 м с шагом ферм: до 6 м
1 т 2,52
27 ФЕР07-01-
044-01
Установка арматурных стыковых накладок - арматурных тяжей 1 т 0,17
28 ФЕР13-03-
002-04
Огрунтовка металлических поверхностей за один раз: грунтовкой
ГФ-021
1 м2 2 345
29 ФЕР13-03-
004-26
Окраска металлических огрунтованных поверхностей: эмалью ПФ115 за 2 раза
1 м2 2 345
Раздел №3 Поликарбонат
30 ФЕР09-03-
022-04
Монтаж оконных фонарных покрытий из поликарбонатных и
акриловых плит с боковыми планками, профилями и резиновыми
прокладками
1 м2 277,13
Раздел №4 Профлист
31 ФЕР12-01-
033-01
Монтаж кровли из профилированного листа для объектов
непроизводственного назначения: простой
1 м2 756,3
Раздел №5 Желоба, водостоки
32 ФЕР12-01-
009-02
Устройство желобов: подвесных 1 м 84
Счет на
оплату
(поставка
заказчика)
Желоб водосточный Д150*3000 (ПЛД -02-8017-0.5)
1015/1,18/6,88х1,02
1 шт. 28
34 Счет на
оплату
(поставка
заказчика
Соединитель желоба Д150 (ПЛД-02-8017-0.5)
190/1,18/6,88х1,02
1 шт. 28
35 Счет на
оплату
(поставка
заказчика
Заглушка желоба Д150 (ПЛД-02-8017-0.5)
160/1,18/6,88х1,02
1 шт. 4
36 Счет на
оплату
(поставка
заказчика
Держатель желоба Д150*350 (ПЛД-02-8017-0.5)
165/1,18/6,88х1,02
1 шт. 144
37 Счет на
оплату
(поставка
заказчика
Устройство желобов: подвесных -водосточных труб 1 м 56
38 Счет на
оплату
(поставка
заказчика
Труба водосточная Д100*3000 (ПЛД-02-8017-0.5)
1200/1,18/6,88х1,02
1 шт. 18
39 Счет на
оплату
(поставка
заказчика
Труба водосточная Д100*3000 (ПЛД-02-8017-0.5)
1200/3/1,18/6,88х1,02
1 м 2
40 Счет на
оплату
(поставка
заказчика
Воронка выпускная Д150/100 (ПЛД-02-8017-0.5)
385/1,18/6,88х1,02
1 шт. 10
41 Счет на
оплату
(поставка
заказчика
Колено трубы Д100 (ПЛД-02-8017-0.6)
370/1,18/6,88х1,02
1 шт. 10
42 Счет на
оплату
(поставка
заказчика
Держатель трубы Д100 (ПЛД-02-8017-0.6)
150/1,18/6,88х1,02
1 шт. 57
Раздел №6 Снегозадержание
43 Счет на
оплату
(поставка
заказчика
Монтаж снегозадержателя: решетчатого и трубчатого 1 м 172
44 Счет на
оплату
(поставка
заказчика
Снегозадержатель трубчатый дл. 3000 мм
1350/1,18/6,88х1,02
1 шт. 58
45 Счет на
оплату
(поставка
Опора снегозадержателя Д32 оцинкованная под м/ч
230/1,18/6,88х1,02
1 шт. 116
заказчика
4. Требования к Подрядчику.
4.1.Ежедневно, после окончания работ производить уборку на месте выполнения работ и
наводить порядок.
4.2. Строительный мусор и отходы производства упаковывать в мешки и складировать в
собственные контейнеры и вывозить на спец полигон своими силами.
4.3. При производстве работ исключить запыление и загрязнение территории и прилегающей к
ней территории.
4.4. Предотвращать ущерб имуществу предприятия. В случае причинения ущерба, возмещать
его стоимость.
4.5. Своевременно устранять недостатки и дефекты, выявленные при приемке работ и в течение
гарантийного срока.
4.6. Соблюдать правила противопожарной и технической безопасности.
4.7. По окончании работ, в течение 3-х дней, произвести уборку строительного мусора с места
производства работ.
4.8. При производстве работ необходимо ведение предусмотренных законодательством РФ
журналов работ.
5. Сроки
5.1. Срок выполнения работ: в течение 200 календарных дней с даты заключения договора.
5.2. Срок предоставления гарантии качества подрядных работ составляет не менее 3 лет со дня
подписания сторонами акта сдачи-приёмки работ.
6. Результаты работы.
6.1. Приемка Заказчиком работ, выполненных Подрядчиком, осуществляется
подписанием акта о приемке выполненных работ ежемесячно, справок КС-2, КС-3, исполнительной
документации.
6.2. Отчетная документация должна включать: исполнительные чертежи, акты на
скрытые работы.
